Certificación de obra
Certificación de obra
Sección titulada «Certificación de obra»La certificación es la declaración mensual (o por periodo) de la obra ejecutada que presentas al cliente para que te la pague. Serconsa replica la vista de certificación de Presto: certificas sobre las partidas del presupuesto aprobado, por cantidad, importe o porcentaje.

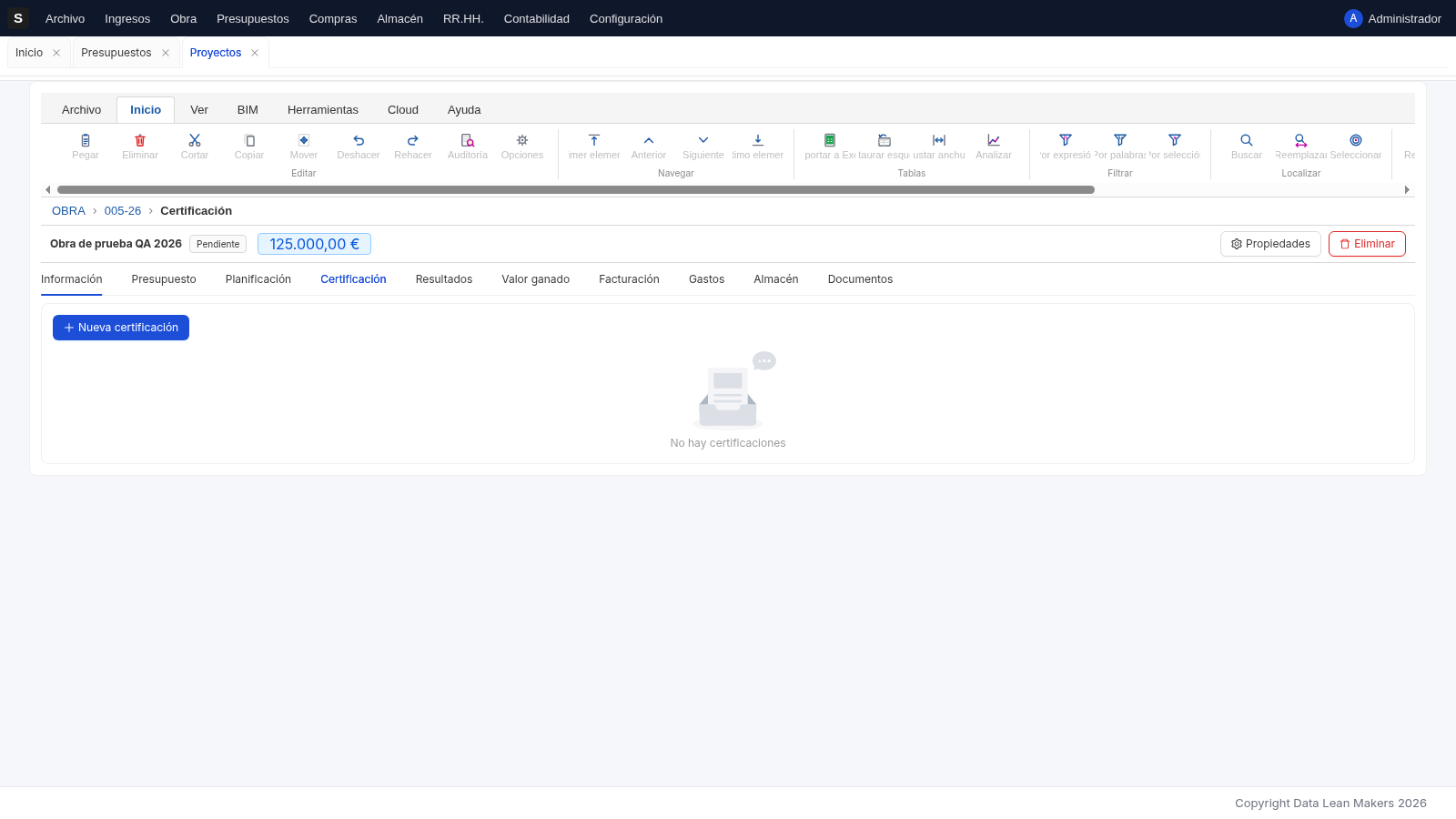

Las certificaciones viven en el proyecto: abre Proyectos → tu obra → pestaña Certificación. Ahí verás la lista de certificaciones del proyecto con su número, tipo, estado, total certificado y fecha.

El botón Nueva certificación crea la siguiente mensualidad del proyecto: Serconsa replica las líneas del presupuesto con los datos acumulados de la certificación anterior, para que solo rellenes lo ejecutado en este periodo.
Las tres maneras de certificar (y por qué mezclarlas)
Sección titulada «Las tres maneras de certificar (y por qué mezclarlas)»Como en Presto, puedes combinar estos métodos en la misma certificación:
- Aprovechando las líneas del presupuesto — la forma habitual: certificas sobre las propias partidas, indicando por cada una el porcentaje o importe ejecutado del periodo. Abre la certificación (Ver en la lista) y trabaja sobre la rejilla de partidas.
- Cantidad alzada o porcentaje por capítulo — cuando tienes prisa y confianza con la dirección facultativa: escribe el % a certificar en la fila del capítulo y Serconsa lo propaga automáticamente a todas sus partidas hoja, repartiendo el porcentaje entre lo ya certificado y el incremento del mes. Perfecto para un 15 % general de avance.
- Creando tus propias líneas de certificación — partidas alzadas que solo existen en la certificación (p. ej. «Trabajos imprevistos»), sin contrapartida en el presupuesto.
La vista de certificación (columnas Presto)

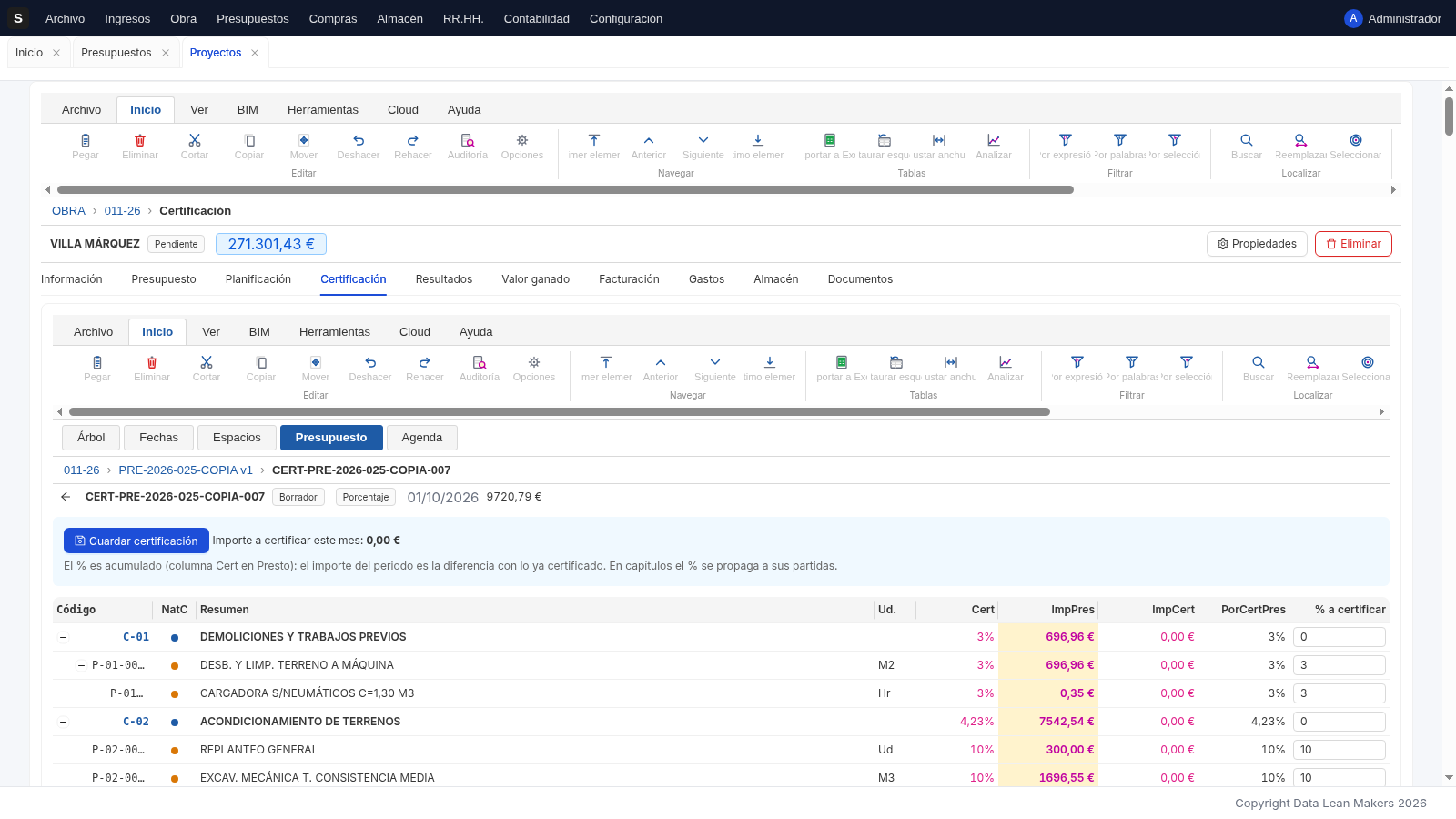

Sección titulada «La vista de certificación (columnas Presto)»Al abrir una certificación entra la vista de rejilla de Presto:

| Columna | Significado |
|---|---|
| Código / NatC / Resumen | El concepto del presupuesto, con su naturaleza y color |
| Ud. | Unidad de la partida |
| Cert | Porcentaje certificado a origen (acumulado) de la partida |
| ImpPres | Importe presupuestado de la partida |
| ImpCert | Importe certificado de la partida (a origen) |
| PorCertPres | % certificado sobre lo presupuestado: verde al 100 %, rojo si te pasas |
| % a certificar | Celda de trabajo: porcentaje que estás certificando ahora; en capítulos, se propaga a sus partidas |
Acumulado («a origen») vs periodo
Sección titulada «Acumulado («a origen») vs periodo»Presto distingue dos formas de ver las cifras, y Serconsa las guarda por línea:
- A origen (acumulado): todo lo certificado desde el inicio de la obra
hasta hoy — columnas
Cert,ImpCert, cantidades «a origen». - Del periodo: solo lo certificado en esta mensualidad (lo del mes menos lo ya certificado en meses anteriores).
Cuando escribes un nuevo porcentaje a certificar, Serconsa calcula el
importe del periodo como incremento desde lo ya certificado, así la
mensualidad nunca repite lo del mes pasado. El recalcular de la
certificación (botón correspondiente) vuelve a computar todas las líneas
con los precios del presupuesto.
Flujo de trabajo mensual
Sección titulada «Flujo de trabajo mensual»- Nueva certificación (crea la mensualidad
n+1a partir de la anterior). - Abre la certificación y rellena los % a certificar por partida — o un porcentaje general en el capítulo para repartirlo.
- Guardar: la rejilla guarda en línea, línea a línea.
- Cambia el estado: borrador → presentada (submitted) → aprobada (approved). Solo las aprobadas generan factura.
- Generar factura: elige si la factura recoge solo la mensualidad actual o la totalidad acumulada.
Cierre de la obra
Sección titulada «Cierre de la obra»- Certificación final: marca la última certificación del contrato (botón Certificación final, disponible cuando está aprobada).
- Liquidar: con la certificación final marcada, el botón Liquidar cierra la obra y libera las retenciones acumuladas. Es el cierre económico de la certificación, igual que en Presto.
Estados de una certificación
Sección titulada «Estados de una certificación»| Estado | Significado |
|---|---|
| draft (borrador) | En elaboración |
| submitted (presentada) | Enviada al cliente |
| approved (aprobada) | Aceptada: se puede facturar |
| invoiced (facturada) | Ya tiene factura |
| revision | Devuelta a revisión |
Siguiente paso
Sección titulada «Siguiente paso»Con las mensualidades en marcha, controla los cambios de obra y su impacto económico en la liquidación: presupuesto por estados.
